2020年8月,公司中標承攬了鄂爾多斯盆地長北區塊天然氣補充開發項目長北二期第一階段地面工程(以下簡稱長北二期地面工程項目)建設合同項目,建設單位為殼牌中國勘探與生產有限公司,原定建設工期二年,合同造價約1.63億元人民幣。

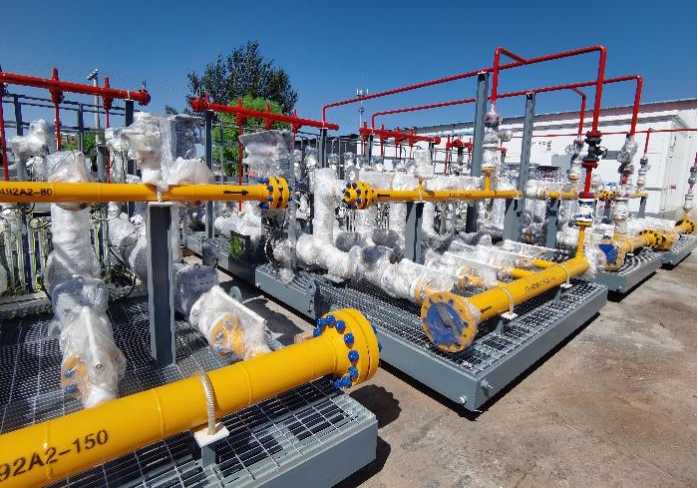

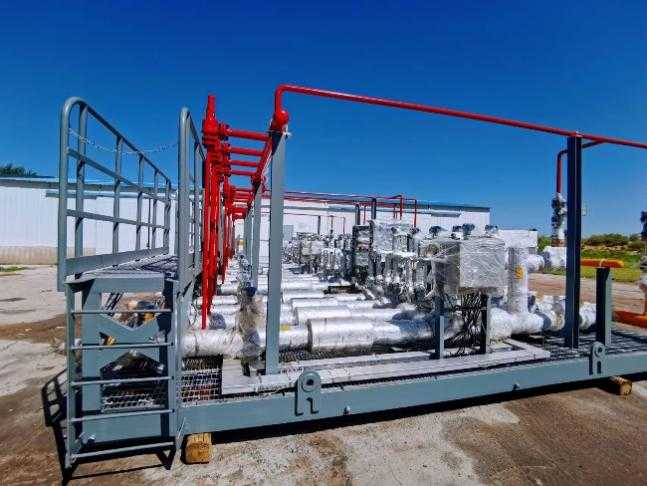

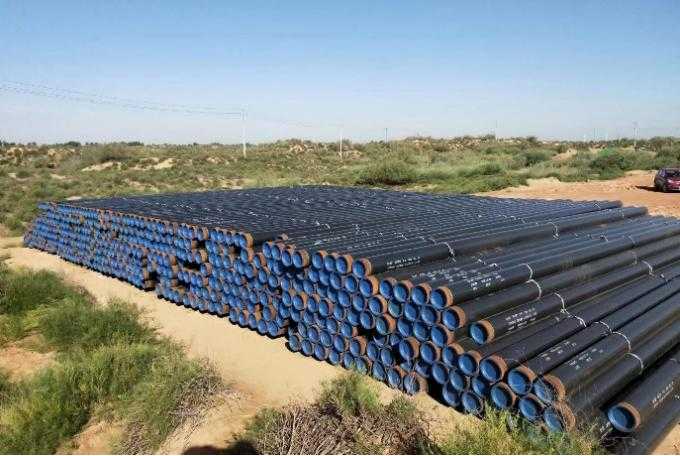

主要建設內容包括新建天然氣井場工程10座(8井式×5座、2井式×2座、3井式×3座)、日處理天然氣500×104Nm3/d集氣站1座(GS2)、清管站1座(PS4);敷設DN150-DN500集氣干(支)線11條(含征地)、總長約90km;架設10K供電線路10條(含征地)、總長約60km;與集氣干支線同溝敷設通訊光纜11條、總長約90km;以及日處理天然氣1000×104Nm3/d天然氣處理廠(CPF)改造工程等。
工程建設地點位于陜西省榆林市榆陽區小壕兔、孟家灣、芹河等鄉鎮區域,平均海拔高度約1250m,地形地貌為毛烏素沙漠地區的固定沙丘,地形起伏較大,高差2-4m;主要植被為沙蒿、沙柳等,蓋度約為40-80%;氣候?qū)儆谥袦貛Т箨懶詺夂?,春季風大沙多,氣候干燥;夏季短促溫?zé)?,雨水集中;秋季降溫劇烈,降雨減少;冬季漫長寒冷,雪少風大。
該項工程的中標,標志著公司在地面建設領域的良好表現、建設業績和業界影響力獲得了建設單位的認可和肯定,合同項目的順利建設實現公司與殼牌(中國)公司在地面工程建設領域的首次合作共贏。
——實力為王投標脫穎而出。長北二期地面工程項目始于2018年,原采用EPC方式建設,因EPC承包方因各種原因中止履行合同,甲方在2020年上半年采用邀請招標方式重新選擇建設施工方,公司有幸被邀請與國內多家央企、國企施工單位同場競標。在投標過程中,公司組織工程技術部、市場開發部、經營管理部等部門的骨干力量,認真分析研究招標內容和要求,依據施工環境和工程特點,遵循施工技術規范,制定清晰的技術路線,采取科學、規范的施工方法及步驟,確保技術標書全面、規范、合理;按照國際投標慣例,細化工作量和成本預測,在市場價格基礎上綜合考慮各項價格可控因素后進行價格合理浮動,全面優化后提出投標報價。經投標評委評審,我方最終以商務標價格居中、技術標評分遙遙領先的綜合優勢中標。
——調兵遣將組建管理機構。按照建設工程項目的規模、投標承諾和施工合同要求建立健全管理機構,成立殼牌中國長北二期工程項目部,實行項目經理負責制。項目部領導層由項目經理、執行經理、商務經理、技術負責人、安全總監等五人組成,項目部下設技術、施工、質量、安全、物資和綜合等六個職能管理部門,全面負責各項施工和管理任務。公司選派具有豐富類似工程施工管理經驗的項目經理,配備具有類似工程施工經驗的優秀管理人員和技術人員,充實項目部的管理力量,全面履行計劃、組織、協調和監督職能,實施全過程的施工組織管理;選用技藝高超的管工、電焊工、電工等專業操作人員組成內部的安裝施工隊伍,承擔所有站場工程的安裝工程量;篩選信譽良好、業績突出的地方分包商承擔輔助性工作。
——超前謀劃確保如期投產。長北二期地面工程項目點多、線長、面廣,項目施工高峰期同時有17個作業點同步施工,點多面廣,項目部通過優化施工組織、提高工效,確保各項工程如期完工投產。

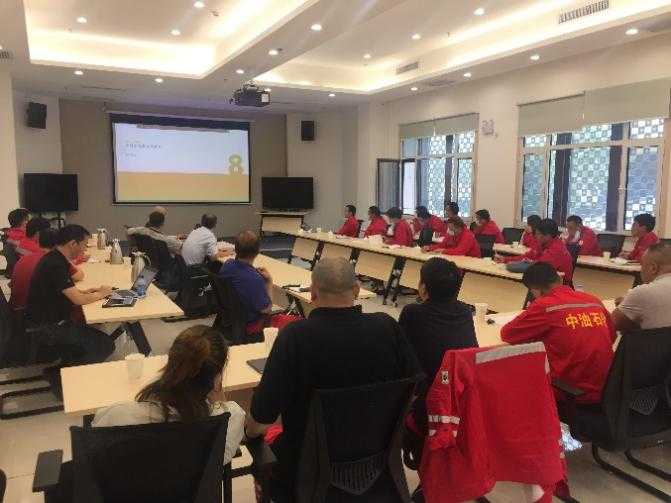

一是技術先行準備,外協提前介入。項目進場初期,由技術總工牽頭,技術、施工、質量等專業人員參與,對施工圖紙進行詳盡審查,對施工作業現場環境進行周密勘察,梳理出工程項目施工存在的重點及難點,在施工組織設計的基礎上,有針對性編制出專項施工方案。項目經理牽頭,外協、綜合部門參加,超前介入,對涉及征地、穿跨越、文物和礦區的辦事程序與做法,以及風土民情等進行全面調研,并制定對應的外協處置方案和工作計劃,綜合利用各種信息和資源,推動外協工作有序推進,及時到位。

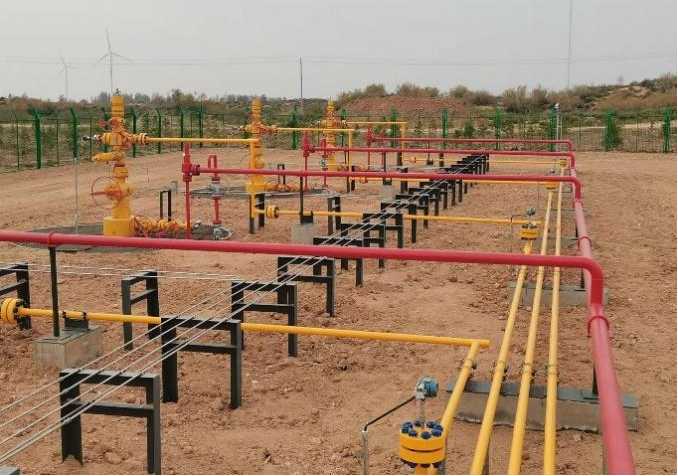

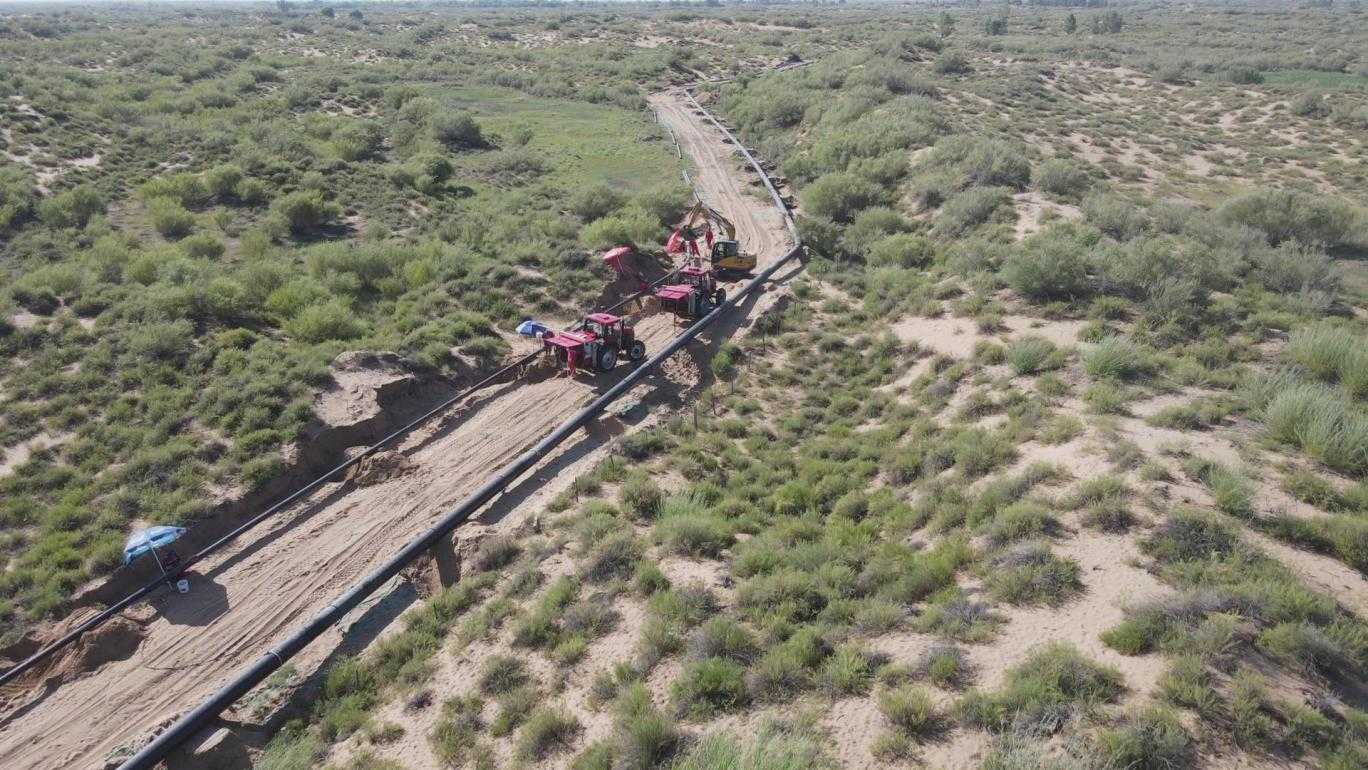

二是總體統籌規劃,分項滾動實施。根據項目特點、技術準備和外協準備情況,對工作任務進行詳盡的WBS分解,制定五級施工計劃,人員、材料、機具的投入精確到日、責任到人;施工計劃執行過程中,做好實際進度與計劃進度的對比,找出進度偏差并分析原因,針對原因調整后續施工資源,采取趕工措施,實現進度的動態控制、閉環管理;基于科學合理的施工計劃,項目部員工的共同努力,確保各項工程項目如期完工投產。至2022年12月,已完工投產2-8井式天然氣井場8座,DN150-DN500規格的集氣干(支)線9條、長約70km,10KV電力線路9條、長約50km。
——對外協調助力項目實施。按照合同約定,業主只負責項目立項手續辦理,承包方負責臨時占地和賠償業務。本工程臨時征地和賠償是一項復雜的系統業務,涉及到省、市、區(縣)政府和部門,6個鄉鎮和15個自然村,具有工作程序多、流程長、時間緊、標準高、范圍寬、難度大的特點,在業界被稱之為“交鑰匙外協”。
一是項目啟動,外協先行,項目部安排責任心強、精明能干的業務人員,采取早出晚歸、蹲點守候、登門拜訪等方式,克服新冠肺炎疫情防控等不利影響因素,在公司和業主方的大力協助與支持下,想方設法完成每一項簽批簽字,及時繳納各項費用,在最短時間內獲得政府用地批文,為工程項目早日開工建設創造條件。
二是針對施工過程的臨時用地占?jí)嘿r償、農牧糾紛、道路穿越、管道穿越、地方電力、文物古跡穿越等對外協調事項,利用當?shù)卣腿嗣}資源協調處理相關事宜,先后順利完成集氣干支線管道穿越秦長城3處、鐵路2處、高速公路1處,天然氣主干線3處,集輸管線10余處,不僅可加快協調處理進程,也能節省相關成本費用。
——規范管理提供物資保障。長北二期地面工程項目的主要設備、管材、閥件及管件等由業主方負責供貨,施工承包方負責收貨,并按一級庫房管理標準進行保管。

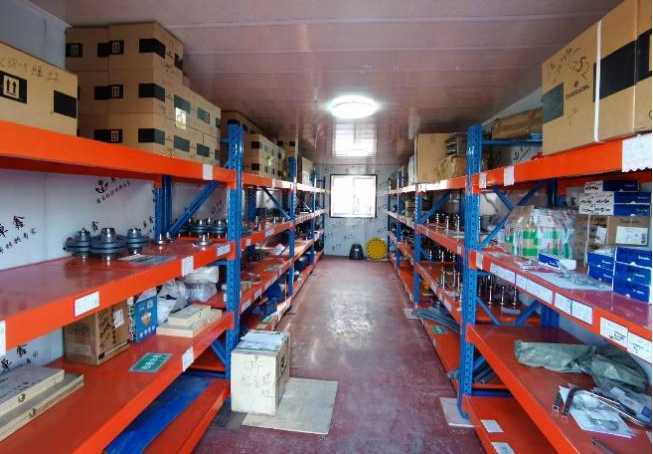

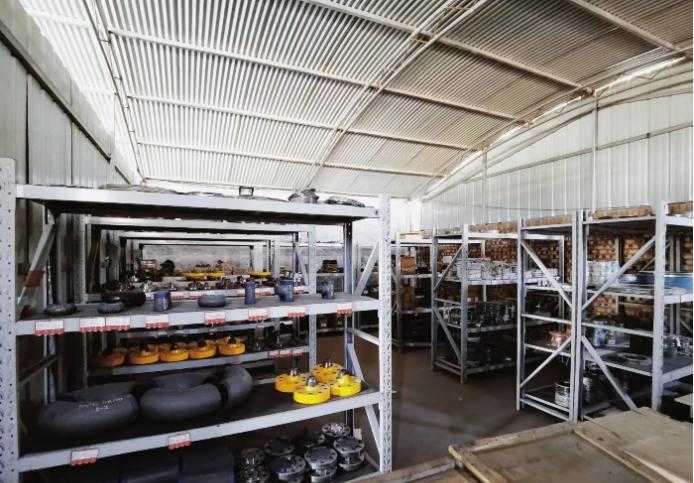

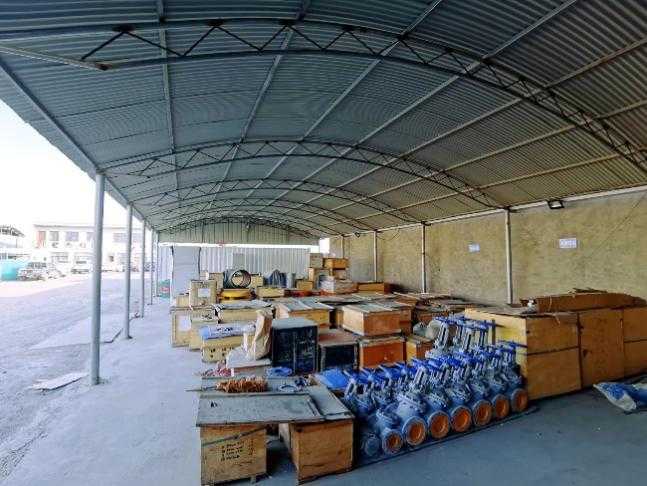

一是建設標準料庫和場地。在項目部駐地制作集裝箱式庫房4棟、施工現場集裝箱式庫房6棟、搭建遮雨防曬料棚500m2、鋪設露天堆放場約3000m2,租用工房約500m2,基本滿足了物料存放要求。

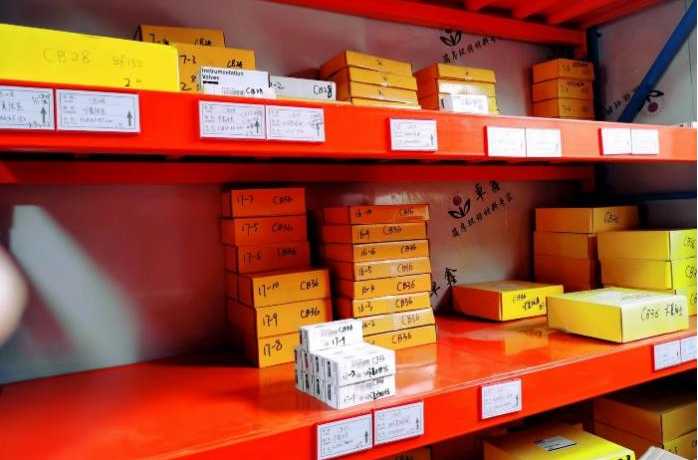

二是把好到貨入場驗收關。到貨驗收實行四級分級管控,每批次設備材料到貨后,及時通知廠家、業主、監理到場開箱驗貨,填寫開箱驗收記錄表,驗收合格的產品監理人員在外表面簽字確認,不合格產品及時協調退貨或返廠維修。
三是做好閥件儀表送檢關。項目部根據工程進度,提前安排閥門、計量器具和儀表等進行外送檢驗,通知監理工程師到場進行監督檢驗,確保入場產品質量合格。
四是做好日常倉儲管理。建立健全物料數據庫和資料臺賬,實行日清查、周核對、月盤庫方式,做到帳、卡、物三對口,對露天堆放的設備、管材及電纜等采取必要的防曬防雨保護措施,并定期巡查,填報巡查報表。兩年多來,未發生采購及倉儲質量事故,工程用料及時保供。
——遵守規范確保安全質量。殼牌中國勘探與生產有限公司作為外資企業,有嚴格規范的管理制度和嚴苛的監督程序。對施工質量和安全實行全過程、全方位的監督管理。

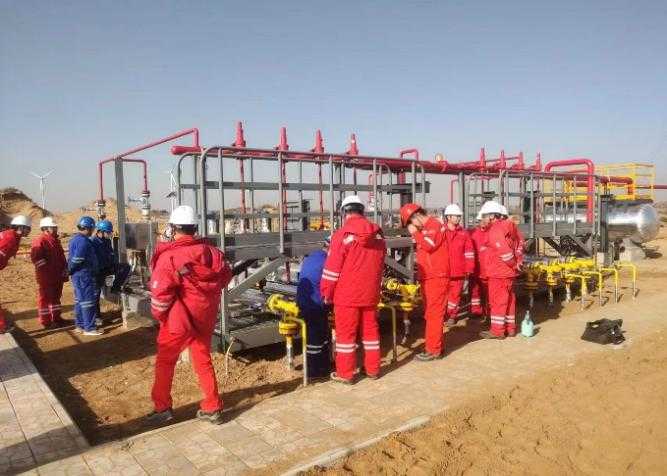

一是在HSE管理方面,以《安全9條救命規則》為準則,所有新入場的員工必須經過培訓考試合格方可上崗;現場所有風險施工作業必須辦理PTW作業許可證,經過JHA分析,落實應對措施,現場負責人批準后方可施工作業;每天召開班前會議,講評工作,安排任務,分享事故案例,做到我要安全、內部干預;嚴檢查硬考核,項目組配備了3名現場安全監督,每天到各工地巡查,對各項違規行為進行通報,必須按期整改關閉,對發生的違反安全9條救命規則的行為事件進行嚴厲處罰;現場實行ACT卡制度,通過內部發現安全問題,并提出整改建議,充分發揮現場一線工人主觀能動性;通過嚴苛管理,已實現安全無事故超過800天。
二是在質量管理方面,首先以業主審批后的質量計劃書、焊接工藝評定、焊接工藝卡、單位工程劃分為依據,推行全員、全過程質量管控,嚴格落實施工圖設計和施工規范要求,嚴把材料入場驗收關、施工過程控制關、施工質量檢測關;同時結合實際編制單位工程項目檢驗試驗計劃,嚴格履行工序自檢和檢測,關鍵工序及時通知監理到場旁站或檢測,做到先檢查后隱蔽,并留下影像資料;采取有效措施確保在大風天氣、冬季施工的焊接質量,管道焊接前管道清潔度達標,實現管道焊接無損檢測一次合格率保持在99.5%以上;加大對設備基礎施工的檢查頻次,確保各類基礎澆筑一次成功率、合格率均達到100%;其次是采取質量管理日分析、周小結、月總結的方式對現場出現的各類質量問題進行梳理,召開專題質量問題研討會對典型質量問題組織相關人員分析原因、制定措施、整改到位;通過強化質量管理,所有工程項目做到質量合格、無缺陷交付,投產一次成功。
——業主認可獲得合同續約。2020年8月1日-2022年7月31日,在與殼牌中國勘探與生產有限公司合作的兩年中,殼牌長北二期項目部服從甲方的工作安排,凝心聚力、方案先行、超前協調、不畏困難、優化組織、科學管理,實現了項目外協零輿情、物資供應零事故、施工質量零缺陷、安全施工零傷亡,承攬的井場工程、集氣管道工程、電力線路工程等單項工程如期完工投產,多次得到業主方嘉獎和表彰,得到各方一致稱贊和好評?;诤贤谌〉玫牧己眯抛u(yù)和業績,業主方殼牌中國勘探與生產有限公司在2022年7月與中油石化建設有限公司續簽施工合同,將合同工期順延至2023年底。施工合同續約是甲方對本公司的全面肯定,為優質完成全部工作量再添正能量。
中油石化殼牌長北二期項目部全體成員將不忘初心和使命,以更加高昂的斗志、更加飽滿的熱情、更加旺盛的精力,掀起殼牌長北二期地面工程項目建設新高潮,為中油石化公司再創佳績和輝煌。
